新春走基层| 阿右旗:加快新能源项目建设 打造绿色发展新引擎
- 发布日期:2025-02-05 09:11
- 浏览次数:
阿右旗充分发挥自然资源优势,积极融入全区能源产业发展大局,加快光伏风电项目规划布局,全力推动新能源开发建设,全旗新能源建设取得新成效,为地方经济社会高质量发展注入“绿色动能”。

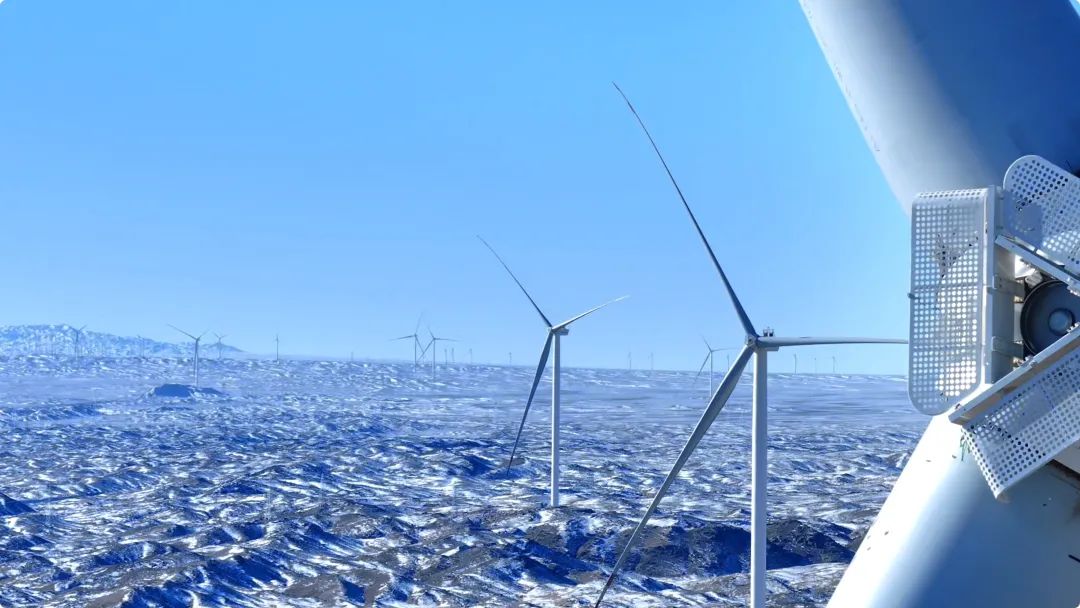

雪后的阿拉善大地仿佛披上了一层洁白的纱衣,宁静而圣洁。广袤戈壁上,一座座风机巍然林立,风塔高耸、桨叶旋转,构成大漠戈壁上蔚为壮观的景象。

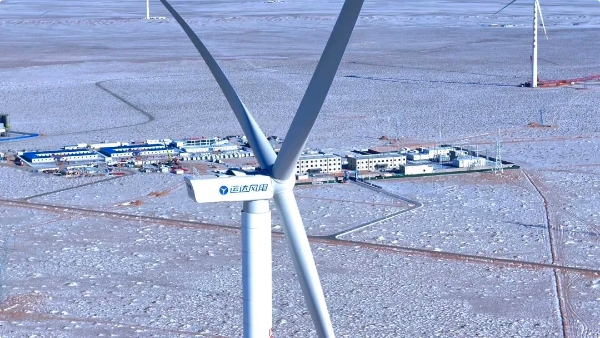

阿右旗融媒体中心记者 娜音太:我现在所在的位置就是内蒙古能源阿拉善右旗100万千瓦风储项目现场,在我身后是已经并网发电的一台风机,据我所知他们的风机与普通的风机有所不同。那到底哪里不一样?我们听负责人给咱们介绍一下。
娜音太:这个风机跟一般我们用的普通的比起来,有什么优势和特点吗?

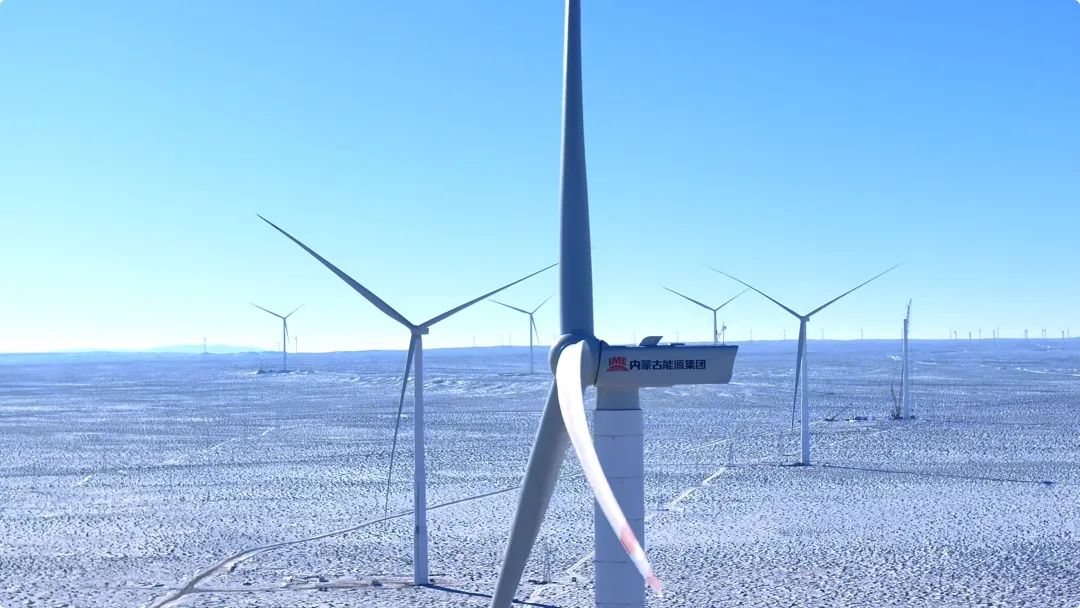

蒙能集团蒙西区域中心工程部部长 樊瑞峰:风电机组单机容量是十兆瓦,是以前风电机组的两到三倍,它的高度是140米,以前风电机组是110米左右,本风电机组采用的是混凝土塔筒,由三十四段混凝土塔筒拼接而成,内部选用内穿索预应力技术,是陆上投用的最大的混塔风电机组。

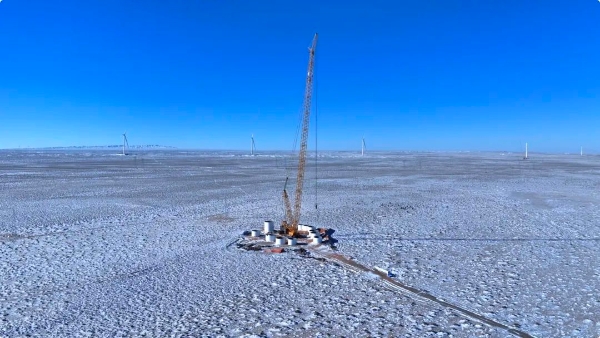

内蒙古能源阿右旗100万千瓦风储基地保障性项目是2024年阿右旗实施的盟级重点建设项目,总投资25亿元,规划建设规模为100万千瓦风储基地,项目建成后,年上网电量将达到29.8亿千瓦时。项目于2024年5月13日开工,12月24日首台风机并网,实现“当年开工、当年建成、当年并网发电”的既定目标。目前,已完成风机整机吊装19台,并网发电4台,计划于2025年6月完成项目全容量并网。
蒙能集团蒙西区域中心工程部部长 樊瑞峰说:“接下来本项目继续咬定目标不放松,全过程倒排细化,挂图作战,采取增加吊装作业机械措施,克服春季大风天气影响,吊装作业24小时待命,见缝插针,全力确保2025年工作任务高效完成。”

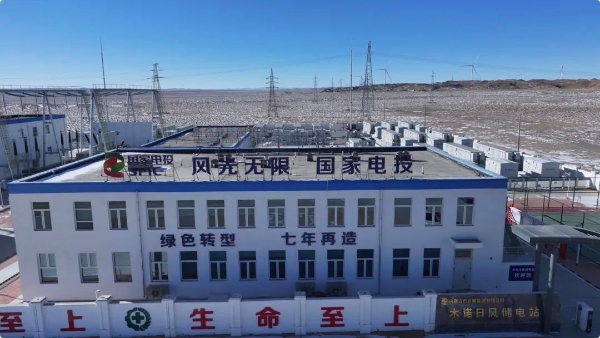

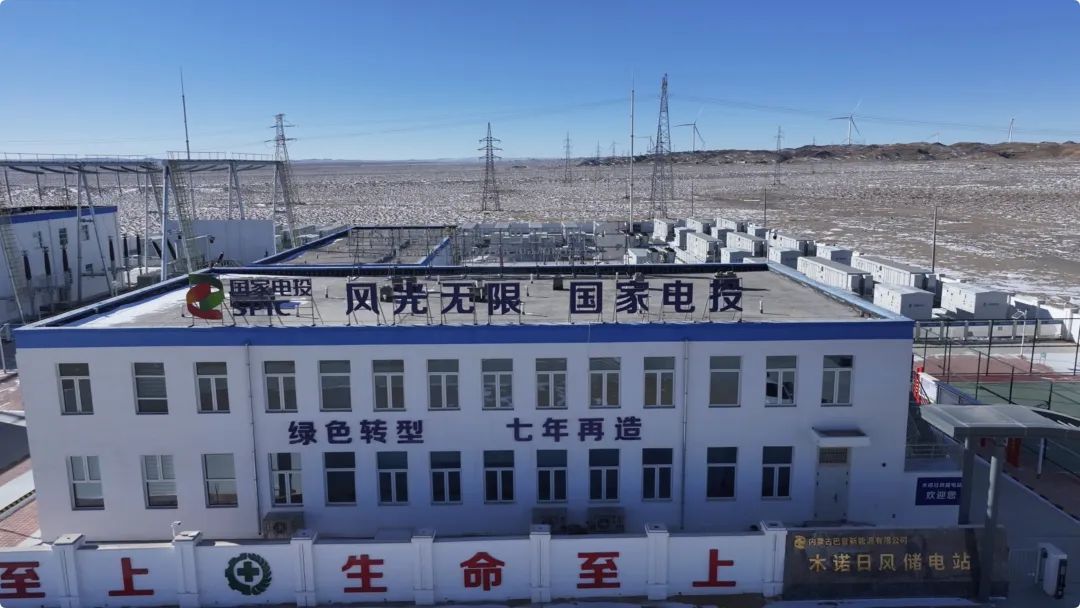

阿右旗20万千瓦风储一体化项目总投资13亿元,位于阿右旗阿拉腾敖包镇,场区为山地风电场,配置30%/2h储能装置,是自治区2021年保障性并网集中式风力发电项目,2022年12月30日首台风机并网发电。截止目前已突破完成5亿3千万的2024年度生产目标。
国家电投内蒙古巴音新能源有限公司木诺日风储电站副站长李闯说:“2025年,木诺日风储电站将高效利用集团公司工业互联网+系统,实现线上管理,提高日常安全保障工作的透明度和高效性,同时在保证完成本年度发电指标情况下,力争新高。”
阿右旗地广人稀,新能源资源丰富。一批新能源项目的落地建设,推动阿右旗新能源产业的发展,为地区经济增长注入新的活力。截至目前,阿右旗已建成新能源项目9个,总装机容量68.7万千瓦。2024年,全旗新能源发电量15.55亿千瓦时,同比增长8.9%,其中,风电发电量13.58亿千瓦时,占全部发电量的87%;光伏发电量1.96亿千瓦时,占全部发电量的13%。2024年新开工建设项目2个,装机容量140万千瓦。2025计划建设项目3个,装机容量293万千瓦。
阿右旗发展和改革委员会主任 燕山说:“根据阿右旗新能源高质量发展‘一张图’,下一步,我旗将围绕五个基地建设、安全高效能源保障体系建设、绿电消纳示范项目建设、主网项目建设、优化配网建设和新型智能能源消费体系建设推动阿右旗新能源高质量发展。”
